ASKARA - Dalam rangka mendukung ketahanan pangan dan air secara nasional, Kementerian Pekerjaan Umum dan Perumahan Rakyat menargetkan pembangunan 500.000 hektare irigasi dan merehabilitasi 2,5 juta hektare jaringan irigasi mulai tahun ini hingga 2024 mendatang.
Infrastruktur irigasi berupa bendung dan saluran irigasi salah satunya dibangun di Kota Pagaralam, Sumatera Selatan yakni jaringan irigasi Lematang yang berfungsi untuk melengkapi bangunan utama Bendung Lematang yang telah selesai pada 2019.
Menteri PUPR Basuki Hadimuljono mengatakan, Kementerian PUPR telah membangun banyak bendungan/bendung di berbagai daerah dan selanjutnya akan diikuti dengan pengembangan dan pengelolaan jaringan irigasi untuk menunjang produktivitas sentra-sentra pertanian. Diharapkan dengan meningkatnya produktivitas pertanian, juga dapat membantu pemulihan ekonomi pasca pandemi Covid-19.
"Pembangunan bendungan diikuti oleh pembangunan jaringan irigasinya. Dengan demikian bendungan yang dibangun dengan biaya besar dapat memberikan manfaat yang nyata, di mana air akan mengalir sampai ke sawah-sawah milik petani," kata Menteri Basuki dalam keterangan resmi, Jumat (6/11).
Bangunan utama Bendung Lematang dibangun dengan membendung aliran Sungai Lematang sepanjang 2,6 kilometer dan lebar 5 meter dengan target untuk melayani irigasi seluas 3000 hektare. Konstruksinya dikerjakan oleh PT Nindya Karya-PT Surya Prima Abadi (KSO) dengan nilai kontrak Rp 273,1 miliar.

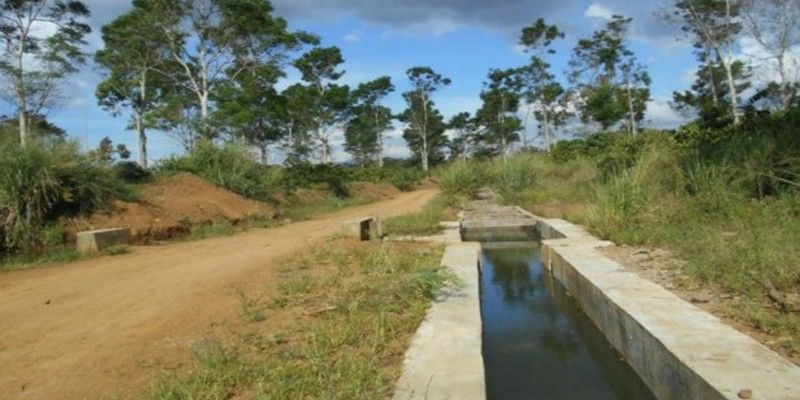

Bendung Lematang juga dilengkapi sarana dan prasarana pelengkap bendung utama seperti saluran kantong lumpur sepanjang 166,7 meter, jembatan beton sepanjang 31,14 meter, jalan akses dengan perkerasan beton sepanjang 2,6 kilometer, dan saluran induk 10.065 meter.
Kementerian PUPR melalui Balai Besar Wilayah Sungai (BBWS) Sumatera VIII, Ditjen Sumber Daya Air akan melanjutkan pembangunan saluran sekunder dan tersier untuk menyuplai irigasi pertanian di Kota Pagaralam.
Terdapat lima saluran sekunder yang akan dibangun yakni Daerah Irigasi (DI) Tapus seluas 502,27 hektare, DI Plang Kenidai 802.85 hektare, DI Selebang 206.79 hektare, DI Jokoh 980.22 hektare, dan DI Saripaya 387.05 hektare.
Pembahasan Rencana Perkiraan Biaya (RPB) telah dilaksanakan pada awal 2020 dengan perkiraan kebutuhan biaya pembangunan Lematang Fase II sebesar Rp 560 miliar digunakan untuk saluran premier dan saluran sekunder Plang Kenidai, dibagi menjadi tiga paket pekerjaan.
Selanjutnya Fase III dengan kebutuhan biaya sebesar Rp 230 miliar digunakan untuk membangun saluran sekunder Tapus, Selebang, Jokoh, dan Saripaya. Pekerjaan konstruksi direncanakan mulai dibangun pada tahun anggaran 2021.
